Как правильно рассчитать пени по государственному контракту без ошибок и задержек

Государственные контракты – это особого рода юридические договоры, заключаемые между государственными организациями и предприятиями для выполнения различных работ и оказания услуг. В процессе исполнения госконтракта возможны некоторые несоответствия или нарушения условий этого документа, в результате которых одна из сторон может заслуженно потребовать выплату пеней. Определение размера пеней – сложный и ответственный процесс, требующий внимание к деталям и знание специфики государственных контрактов.
Перед тем, как рассчитывать пени по госконтракту, необходимо ознакомиться с условиями контракта и выяснить причину возникновения задолженности. Например, невыполнение работ в срок или с ненадлежащим качеством, нарушение отгрузочных сроков или превышение предельной стоимости услуг. Каждая из этих ситуаций имеет свою специфику и требует различных подходов к расчету пени.
Для определения размера пеней по госконтракту необходимо учитывать не только сумму задолженности, но и применяемую в данном случае процентную ставку и сроки исполнения обязательств. При этом следует помнить, что законодательство предусматривает разные размеры пеней в зависимости от тяжести нарушения. Кроме того, стоит учитывать возможность обжалования решений о начислении пеней в арбитражном суде, а также предусмотреть возможность заключения мирового соглашения по спору о размере пеней.
Понятие пени по госконтракту
Пени взимаются в качестве компенсации за причиненные убытки заказчику из-за задержки исполнения контракта или несоблюдения иных условий контракта.
Сумма пени может быть определена в процентах от стоимости контракта или в фиксированной денежной сумме. Обычно ставка пени составляет определенный процент от стоимости контракта за каждый день просрочки исполнения обязательств.
Пени могут быть начислены как автоматически, согласно условиям контракта, так и через суд. При этом заказчик должен доказать факт нарушения исполнителем условий контракта и размер причиненных убытков.
Каковы условия начисления пени
В случае невыполнения или ненадлежащего выполнения обязательств по государственному контракту, сторона, нарушившая условия контракта, обязана уплачивать пеню. Начисление пени регулируется Законом РФ О контрактной системе в сфере закупок товаров, работ, услуг для обеспечения государственных и муниципальных нужд.
Условия начисления пени определяются самим государственным контрактом. В нем указывается процент, по которому будет начисляться пеня, а также сроки, в течение которых должно быть уплачено возмещение за нарушение обязательств.
Обычно, если сторона не исполнила свои обязательства в установленные сроки, начисляется пеня в размере 0,1% от стоимости невыполненной работы (услуги или поставленных товаров) за каждый день просрочки. Однако, эти условия могут быть изменены в соответствии с законодательством и договором.
Начисленная пеня может быть списана со счета исполнителя, либо взыскана через судебный порядок. Кроме того, Государственная инспекция труда (Роструд) может привлечь сторону к административной ответственности за нарушение требований контракта и неуплату пени.
Нормативный акт | Наименование пени | Условия начисления |
Федеральный закон от 21.07.2005 N 94-ФЗ | Процентная ставка | Сторона, нарушившая контрактные обязательства, обязана уплачивать пеню за каждый день просрочки в размере 0,1 процента от цены договора |
Федеральный закон от 05.04.2013 N 44-ФЗ | Процентная ставка | В случае допущения задержки в исполнении государственного контракта, исполнитель уплачивает пеню в размере одной трехсотой действующей процентной ставки Центрального банка Российской Федерации за каждый день просрочки |
Таким образом, условия начисления пени по государственному контракту определяются в самом договоре. В случае нарушения условий контракта, пеня начисляется за каждый день просрочки исполнения обязательств. Начисленная пеня может быть списана со счета исполнителя или взыскана через судебный порядок.
Какие суммы могут подлежать начислению пени
В случае нарушения условий государственного контракта одной из сторон, возможно начисление пени. При этом, организация может быть обязана уплатить пеню в следующих случаях:
1. Несвоевременная оплата поставленной продукции или выполненных работ
Если заказчик не оплачивает поставленную продукцию или выполненные работы в оговоренные сроки, поставщик имеет право взыскать пеню за несвоевременную оплату. Величина пени может быть рассчитана в соответствии с условиями государственного контракта и законодательством.
2. Несоблюдение сроков выполнения работ или поставки товаров
Если поставщик не выполнит работы или не поставит товары в установленные сроки, заказчик имеет право потребовать начисления пени. Она может быть рассчитана в соответствии с условиями контракта и действующим законодательством.
Важно: Пени могут начисляться только в случаях прямого нарушения условий государственного контракта одной из сторон. Однако, размер пени не может превышать установленных законом предельных значений.
Сколько процентов составляет пеня по госконтракту
Согласно действующему законодательству, размер пени по государственному контракту не может превышать 1 процент от стоимости нарушенного обязательства за каждый день просрочки исполнения.
Например, если стоимость нарушенного обязательства составляет 1 миллион рублей, то размер пени за один день задержки исполнения составит не более 10 тысяч рублей (1% от 1 миллиона). При продолжительной задержке исполнения контракта пеня будет начисляться за каждый день просрочки в соответствии с установленным размером.

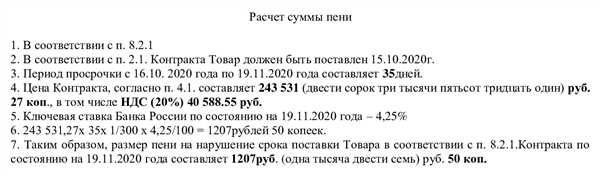

Пример расчета пени
Для наглядности приведем пример расчета пени по госконтракту:
Стоимость нарушенного обязательства | 1 000 000 рублей |
---|---|
Продолжительность задержки исполнения | 10 дней |
Размер пени за один день задержки | 10 000 рублей |
Таким образом, при задержке исполнения контракта в 10 дней, общий размер пени составит 100 000 рублей (10 000 х 10 дней).
Размер пени по государственному контракту предусмотрен законодательством и не может превышать 1 процент от стоимости нарушенного обязательства за каждый день просрочки исполнения. Зная стоимость нарушенного обязательства и продолжительность задержки исполнения, можно легко рассчитать размер пени по госконтракту.
Как рассчитывается пеня по госконтракту
Для того чтобы рассчитать пени по госконтракту, необходимо знать следующую информацию:
1. Сумма доли пени
Госконтракт может указывать конкретную сумму пени в процентах от стоимости контракта за каждый день просрочки или за каждый день некачественного выполнения работ. Обычно эта сумма составляет от 0,01% до 0,1% от стоимости контракта.
2. Срок просрочки
Для расчета пени необходимо знать срок просрочки исполнения госконтракта. Если договором не установлены точные сроки, в качестве срока просрочки может считаться период в два раза превышающий срок исполнения.
Расчет пени по госконтракту может быть произведен следующим образом:
Сумма пени = (сумма контракта * доля пени) * количество дней просрочки
При этом, если идет некачественное выполнение работ, то общее количество просроченных дней определяется суммой просрочки по каждой отдельной части работ.
Важно учитывать, что в некоторых случаях госконтракт может предусматривать максимальную сумму пени или ограничения по ее взысканию. Также следует учитывать возможные исключения и особенности, указанные в госконтракте или законодательстве.
Расчет пени по госконтракту требует точных данных и внимательного анализа документации. В случае возникновения спорных ситуаций или сложностей, рекомендуется обратиться к юристу или специалисту в области госконтрактов для получения квалифицированной помощи и консультации.
Какие методы рассчитывают пени
При расчете пени по госконтракту применяются различные методы. В зависимости от условий договора и применимого законодательства могут использоваться следующие способы:
1. Простой процент
Самый распространенный метод расчета пени — это простой процент. Согласно нему, пеня начисляется на сумму задолженности путем умножения ее на определенную процентную ставку и на количество дней просрочки.
Формула расчета пени по простому проценту выглядит следующим образом:
Пеня = (Сумма задолженности * Процентная ставка * Количество дней просрочки) / (Количество дней в году)
2. Комплексный процент
В некоторых случаях, когда позднее исполнение обязательств приводит к значительным финансовым потерям для стороны, которая имеет право на пени, может применяться метод расчета пени с использованием комплексного процента.
Этот метод предусматривает начисление пени одновременно за просрочку по основной сумме и за каждый день просрочки в отдельности. Формула расчета комплексного процента может быть достаточно сложной, и ее конкретный вид будет зависеть от законодательства или договорных условий.
Если договором госконтракта не предусмотрено иное, то в большинстве случаев пени рассчитываются по простому проценту.
Порядок начисления пени по госконтракту
Пени начисляются на основании выявленных фактов нарушения изначально установленных сроков выполнения работ или оказания услуг. Размер пени определяется по ставке, которая указана в контракте или иных документах, регулирующих осуществление государственных закупок.
Правила начисления пени обычно определены в специальном разделе госконтракта. В данном разделе указывается, каким образом начисляется пеня, какая ставка применяется и с какого момента начисляется плата.
В некоторых случаях сумма пени может быть ограничена и не может превышать установленный предел. Это может быть связано с особенностями проведения государственных закупок, а также для соблюдения финансовой дисциплины.
Необходимо отметить, что начисление пени по госконтракту может вызывать негативные последствия для исполнителя. В случае задолженности по платежам, исполнителю могут быть применены меры ответственности, вплоть до досрочного расторжения контракта и привлечения к уплате ущерба.
Чтобы избежать начисления пени и связанных с этим неприятностей, необходимо строго соблюдать условия и сроки, установленные госконтрактом. Если возникли непредвиденные обстоятельства, связанные с невозможностью выполнения контракта в срок, рекомендуется немедленно информировать заказчика и просить о продлении срока или внесении изменений в контракт.
Что делать, если у вас начислили пени
Если у вас начислили пени по госконтракту, вам необходимо принять несколько действий:
1. Проверьте правильность расчета
В первую очередь, вам следует тщательно проверить правильность расчета пени. Ознакомьтесь с условиями договора и выясните, на каких основаниях начисляются пени. Если вы обнаружили ошибку в расчете, обратитесь к контрагенту с просьбой исправить ситуацию.
2. Изучите документацию
Ознакомьтесь с документацией госконтракта и правилами оплаты, чтобы убедиться, что все условия работы были соблюдены. Если вы не нашли нарушений со своей стороны, вам следует обратиться к претензионно-исковой работе.
Загрузить полностью – больше информации
Как погасить задолженность по пени
В случае, если у вас возникла задолженность по пени по государственному контракту, вам необходимо принять меры для ее погашения. Ниже приведены основные шаги, которые необходимо выполнить:
1. Определите сумму задолженности. Для этого обратитесь к документам, подтверждающим ваши обязательства по государственному контракту, а также к актам сверки или иным документам, предоставленным вам контрагентом.
2. Подготовьте все необходимые документы. Представьте контрагенту или заказчику необходимые документы, подтверждающие факт задолженности и ее сумму.
3. Свяжитесь с контрагентом или заказчиком. Обратитесь к контрагенту или заказчику с просьбой о погашении задолженности по пени. Уточните, какие документы и в какой форме они должны быть подготовлены для погашения задолженности.
4. Подготовьте платежное поручение или иной документ о перечислении средств. В соответствии с требованиями контрагента или заказчика подготовьте платежное поручение или иной документ, подтверждающий ваше намерение погасить задолженность по пени.
5. Осуществите платеж. Осуществите платеж в соответствии с требованиями контрагента или заказчика. Удостоверьтесь, что платежные реквизиты указаны корректно и сумма платежа совпадает с суммой задолженности.
После осуществления платежа вам рекомендуется сохранить подтверждение о платеже и документы, связанные с исполнением пени, на протяжении установленного законом срока.
Необходимо отметить, что настоящая информация представляет лишь общую характеристику процесса погашения задолженности по пени по государственному контракту. Поэтому в случае возникновения конкретных вопросов и проблем рекомендуется консультироваться с юристом.
Как избежать начисления пени в будущем
Начисление пени по госконтракту может оказаться нежелательным для обеих сторон, поскольку это влечет за собой дополнительные расходы и повышенные финансовые обязательства. Чтобы избежать начисления пени в будущем, следует учесть ряд важных моментов.
1. Внимательно изучите госконтракт
Перед подписанием госконтракта внимательно изучите все условия договора. Особое внимание уделите пунктам, регулирующим сроки выполнения работ или поставки товаров, а также условиям оплаты. Убедитесь, что все сроки и условия ясны и реалистичны для вашей компании.
2. Установите строгий контроль над соблюдением сроков
Одной из основных причин начисления пени является несоблюдение сроков выполнения работ или поставки товаров. Установите строгий контроль над соблюдением сроков, разработав систему мониторинга и контроля всех этапов выполнения госконтракта. Отслеживайте причины задержек и предпринимайте меры для их предотвращения или устранения в срок.
3. Поддерживайте своевременную коммуникацию с заказчиком
Установите открытую и своевременную коммуникацию с заказчиком. При возникновении проблем, задержек или иных непредвиденных обстоятельств, сообщите об этом заказчику немедленно, предоставив всю необходимую информацию и объяснения. В некоторых случаях, заказчик может быть готов к пересмотрению условий контракта или объективном снижении пеней.
4. Вовремя предоставляйте всю необходимую отчетность
Вовремя и полностью предоставляйте заказчику всю необходимую отчетность, подтверждающую выполнение работ или поставку товаров. Регулярное предоставление отчетности позволит заказчику убедиться в исполнении контракта в срок, что может помочь избежать начисления пени.
Соблюдение данных рекомендаций позволит минимизировать риски начисления пени и снизить негативное воздействие на ваш бизнес. Будьте внимательны и проактивны, чтобы избежать потерь и неприятностей в будущих госконтрактах.
